装配式地下车库施工工艺流程
1基础底板施工
基础底板施工与传统施工方法一致 , 只是对预留的墙体竖向插筋的尺寸及位置要求较严格 。

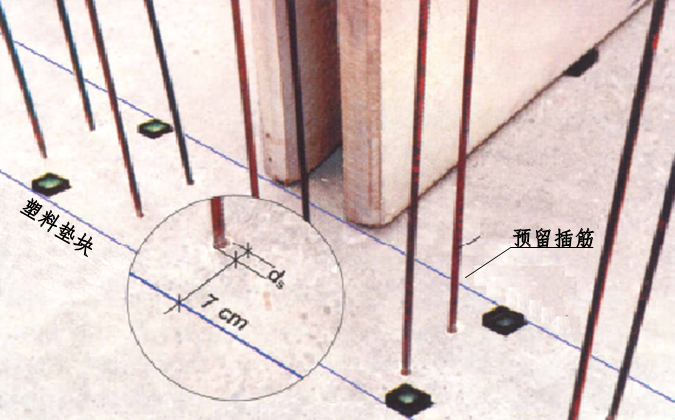

2预留插筋检查、调整
基础底板施工完毕 , 墙板吊装前应对基础预留的墙体竖向钢筋进行检查和调整 。
3标高控制垫块放置
墙板吊装前要对底板基础面进行测量 , 并在每块墙板下脚放置水平标高控制垫块 。
4叠合墙板吊装
叠合墙板应按要求进行吊装 , 每块墙板用两根斜支撑固定和调整 。
叠合墙板吊装应按事先制定好的方案分段进行 , 尽量减少挪动吊车及工具 。
5预制墙板底部及拼缝处理
墙板吊装完毕后 , 工人即可进行拼缝处理工作 , 一般可用嵌缝砂浆和木条两种方式 。
6现浇框架柱施工
叠合墙板安装完成后 , 即可进行现浇框架柱施工 , 包括钢筋绑扎、支模、混凝土浇筑、拆模等 。
7现浇框架梁施工
框架柱施工完毕后 , 开始进行现浇框架梁施工 , 包括支底模、绑钢筋、梁侧模加固等工作 。
8楼板支撑安装
楼板支撑安装应按设计图纸要求进行布置 , 与框架梁施工穿插进行 , 尽可能减少施工工期 。
9叠合楼板吊装
叠合楼板吊装 , 应按照设计图纸中的安装布置图进行 , 布置图上有详细楼板编号、尺寸及位置 。
10水电管线连接
叠合楼板上的水电线盒及管道会在生产阶段提前预留 , 安装完毕后现场只需将其管线连接即可 。
11楼板上层钢筋安装
楼板上层钢筋应置于格构梁上弦钢筋上 , 与格构梁绑扎固定 , 以防止偏移和混凝土浇筑时上浮 。
- 地下水井的水源结构
- 智能的排水方式,让地下室的休闲时光变得更加舒适
- 地下城堡2裂隙每层奖励
- 地下城堡2永恒迷宫路线
- 魔都外环以内,都是这种装配式施工,让人想起以往的预制板
- 软装配画指南,家居装饰画这样选,让家拥有更高层次的美
- a1科目二倒桩技巧
- 王思聪车库有哪些车?
- 如何保证车库排水板的完美施工
- 长款羽绒服女装配什么裤子?
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
