3.6、中隔壁拆除
中隔壁拆除在拱顶下沉7d内增量2mm以内作为基准,一次拆除长度为4~6榀,拆除后及时施作仰拱封闭成环 。

文章插图

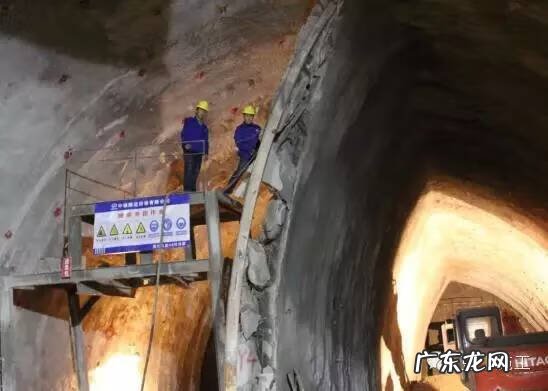

中隔墙拆除
3.7、CD法工艺要点
(1)、CD法施工应做好工序衔接,工序安排应紧凑,尽量减少围岩暴露时间,避免因长时间暴露引起围岩失稳,开挖左侧下导坑后及时将边墙和中隔壁拱架、仰拱拱架封闭成环,右侧下部开挖完成后及时形成全断面封闭成环 。仰拱、衬砌应步步紧跟,满足步距要求 。
(2)、开挖施工应严格控制开挖长度,严格遵守循环进尺规定,每循环上导坑开挖1榀钢架,下导坑开挖2榀钢架 。
(3)、严格按照设计要求施作超前支护,严格按注浆工艺加固地层,保证隧道开挖在超前支护的保护下施工 。
(4)、钢架架设前进行整体试拼,钢架应架设在坚实基面上,严禁拱脚悬空或采用虚渣回填 。
(5)、隧道超挖部位喷砼回填密实,严禁初期支护背后存在空洞,保证初期支护与围岩密贴 。
(6)、应重视监控量测工作,根据量测结果,动态调整支护参数 。

文章插图
CD法各部施工
3.8 、仰拱填充
利用仰拱栈桥施工仰拱钢筋及混凝土,每次施工长度不大于6m 。仰拱距①部掌子面30米左右为宜,仰拱宜全幅施工,在仰拱砼设计强度达到70%后,进行填充砼施工 。

文章插图
4、二次衬砌施工
4.1台车选择
罗岩山隧道为特长隧道,工期紧任务重,且线路均处于直线地段,为加快施工进度,减少施工缝数量,降低渗漏水风险,通过对衬砌台车方案不断研究讨论,项目部对台车进行优化创新,打破传统12m衬砌台车思路,首次采用16m液压衬砌台车(梳型钢堵头)一次浇筑成环 。
【隧道名字如何起的 隧道风水管学名叫什么】

文章插图

文章插图
16m衬砌台车优点:
(1)可有利提高衬砌施工进度,尤其在罗岩山隧道工期极为紧张情况下,Ⅱ、Ⅲ级围岩地段开挖进度指标要求较高,可有效提高衬砌施工效率,控制衬砌距掌子面步距,确保施工安全 。
(2)减少施工缝设置,降低渗水风险;罗岩山隧道按照单洞施工段3825m计算,如按12m台车施工,施工缝设置约320处;按照16m台车施工,施工缝设置只需240处,将有效合理减少施工缝80处 。
(3)罗岩山隧道衬砌台车采用特制可伸缩梳型钢板进行堵头施工,以便快速规范安装止水带,并有效提高衬砌端头施工缝防水质量 。梳型钢堵头可调范围0 ~200mm,可满足150~200mm止水带安装调节 。
4.2、防排水施工
排水管:排水管采用膨胀锚栓打入定位孔,定位孔间距在30cm~50cm 。用无纺布包住盲管,用扎丝捆好,用卡子卡住盲管,然后固定在膨胀螺栓上 。采用三通与环向透水管、纵向波纹管相连,防水板土工布反包排水管 。

文章插图
防水板:施工前做好基面处理(表面钢筋头、锚杆头等切除后砂浆抹平),并使其表面平顺 。防水板挂设松紧适度,一般松弛率环向10%、纵向6% 。

文章插图
防水板挂设
- 城头土命的一生怎样 城头土命男人命运如何
- 绿壳蛋乌鸡应该如何养殖,详细介绍
- 孵化小鸡要注意什么,刚出壳的小鸡如何喂养
- 黄鳝如何饲养才能安全越冬,黄鳝有哪些功能作用
- 奶牛品种如何选择,养殖方法是什么
- 农家庭院养殖泥鳅需要准备些什么,该如何养殖
- 春季羊舍该如何消毒,详细介绍
- 海外视频好不好做?海外视频如何运营才有流量?
- 豚鼠的饲养方法是什么,喂养器具如何选择
- 冬季鱼塘应如何管理,冬季鱼塘管理的六大关键点
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
