一、项目简介
隧道概况
隧道设计为分离式特长隧道,全长6549m,A8合同段承担罗岩山隧道出口端3825m的施工,本合同段罗岩山隧道均位于直线段,纵坡为-1.9%;隧道在YK163+972处设置一座通风竖井,竖井高316.2m,净空为直径7.2m圆形断面 。

文章插图
隧道出口端围岩主要以强风化-微风化花岗岩为主,并穿越4条断层破碎带,破碎带通过地质钻孔揭示岩芯破碎、风化强烈、地下水呈涌流状出水,自稳能力差,在施工中对隧道围岩影响较大 。隧道洞口浅埋段埋深为2.5-25m,主要地质围岩为薄层坡积粘性土层及强风化岩层,岩体极为破碎,洞口浅埋段和Ⅴ级围岩软弱地段采用CD工法开挖,洞口开挖遵循“早进洞、晚出洞”的原则,采用“零开挖”进洞,确保洞口边仰坡稳定 。

文章插图
二、隧道施工标准化
1、“零开挖”进洞
严格按照省高指标准化施工指南要求采用“零开挖”进洞理念,遵循“早进洞、晚出洞”施工原则,避免对山体大挖大刷,尽量维持原有的生态地貌 。

文章插图
“零开挖”进洞
2、大管棚施工
进洞超前支护采用40m大管棚进洞,管棚钻孔采用履带式液压潜孔钻机,外插角度控制在1~3°,在孔位钻进过程中采用测斜仪严格控制上仰角度,避免出现钻杆下垂导致侵限现象 。

文章插图
洞口大管棚施工
3、CD法施工工艺

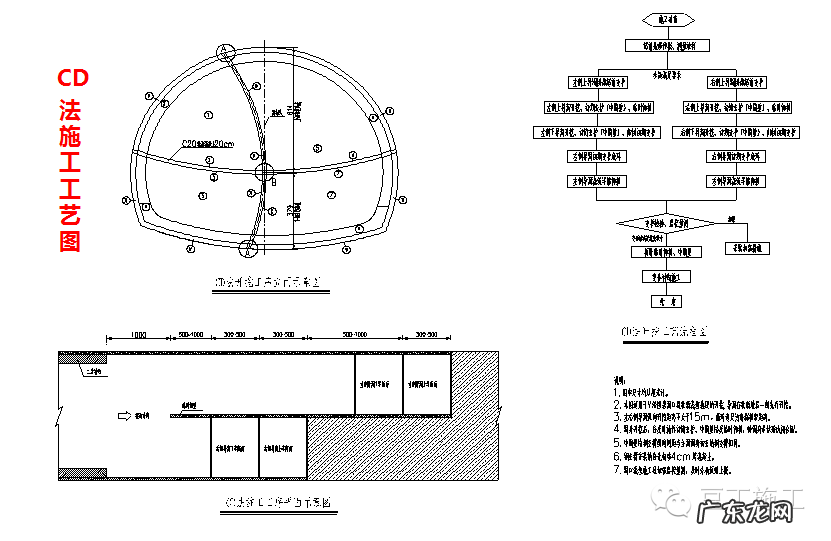

CD法是在软弱围岩大跨度隧道中,先分部开挖隧道的软弱一侧,并施作中隔壁,然后再分部开挖另一侧的施工方法,单侧可分为三个台阶,也可根据地质情况分为两个台阶施工,本隧道根据地质情况及专家方案讨论确定单侧采用两台阶施工四步开挖CD法 。

文章插图
CD法进洞(1部)

文章插图

文章插图

文章插图
3.1 超前地质预报
本隧道超前预报采用超前加深炮孔、红外探水、地质雷达、TGP、等,探测前方5m、10m、30m、120-150m的围岩地质、水文等情况,通过长中短三种距离相结合的超前地质预报系统,动态掌控,相互验证,确保开挖作业全过程能够准确掌握前方地质情况,降低施工风险 。

文章插图

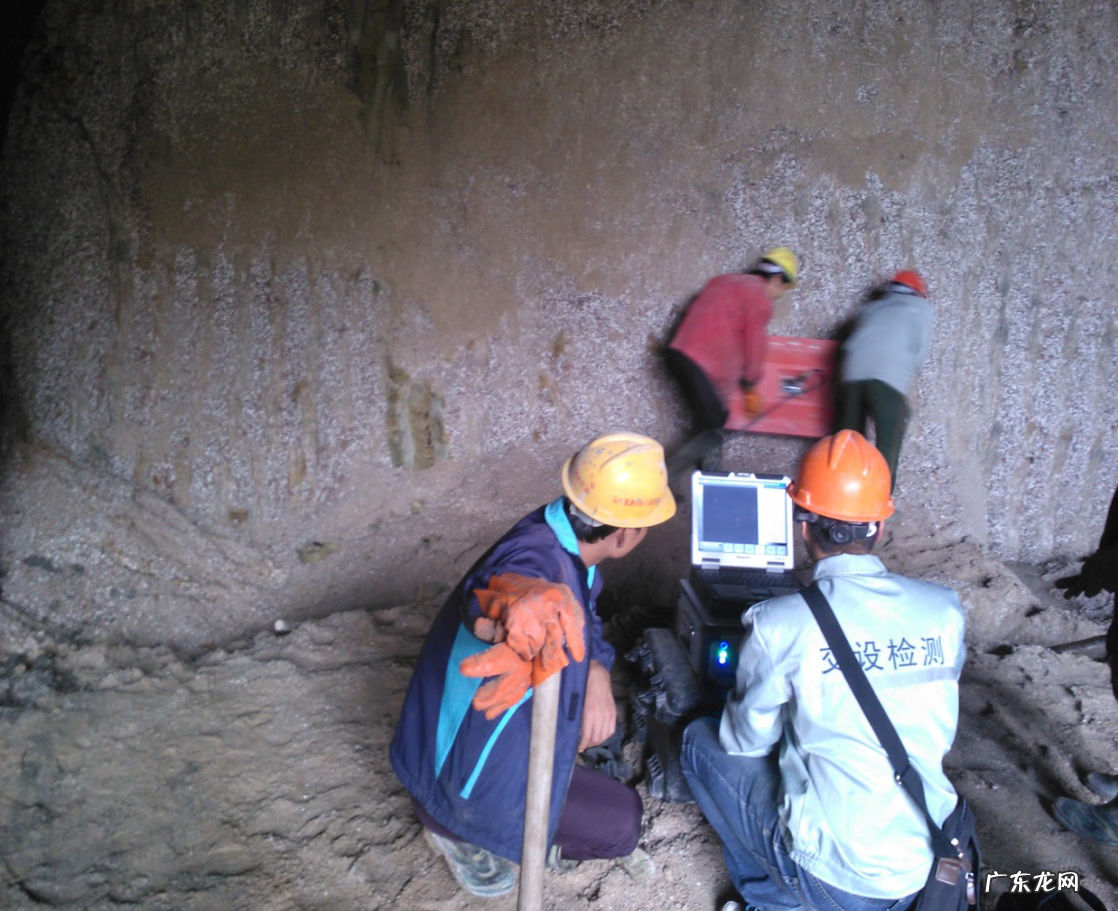

地质雷达检测
3.2 超前支护
在掌子面开挖前首先采用Φ50超前小导管对前方围岩进行预加固,小导管从钢架腹部穿过,尾端与钢架焊接,沿隧道纵向开挖轮廓线向外10~15°的外插角钻孔,将小导管打入地层,在钻孔安装完成后,管口安装封头和孔口阀,在注浆前对开挖面及周边喷射混凝土封闭,以防止注浆作业时发生孔口跑浆现象,注浆压力控制在0.5~1.0MPa 。

文章插图

文章插图
施作超前小导管
3.3 开挖
CD法采用小型挖机配合人工进行开挖,开挖过程中严格控制开挖循环进尺(上部1榀钢架间距,下部2榀钢架间距)、周边人工采用风镐修边,减少超挖 。
- 城头土命的一生怎样 城头土命男人命运如何
- 绿壳蛋乌鸡应该如何养殖,详细介绍
- 孵化小鸡要注意什么,刚出壳的小鸡如何喂养
- 黄鳝如何饲养才能安全越冬,黄鳝有哪些功能作用
- 奶牛品种如何选择,养殖方法是什么
- 农家庭院养殖泥鳅需要准备些什么,该如何养殖
- 春季羊舍该如何消毒,详细介绍
- 海外视频好不好做?海外视频如何运营才有流量?
- 豚鼠的饲养方法是什么,喂养器具如何选择
- 冬季鱼塘应如何管理,冬季鱼塘管理的六大关键点
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
