5) 喷涂作业时,操作员手持喷枪喷涂施工,喷枪宜垂直于待喷基层,距离适中,移动速度均匀;喷涂顺序为先难后易、先上后下,纵横交叉喷涂至设计要求的厚度,应连续作业,一般人工喷涂2遍能达到1.5厚 。喷涂作业时,如发现异常情况,应立即停止作业,检查并排除故障后方可继续施工 。
6) 桶内涂料每次应尽量用完,如喷涂作业结束后桶内尚有余料,且下次喷涂间隔超过24h时,应向A料桶内充氮气或干燥空气密封保存 。
5.特殊部位处理
1) 变形缝处防水
变形缝处设置了外贴式止水带,将止水带两侧混凝土打磨,使止水带与混凝土表面相平,环氧砂浆填充缝隙并打磨平整,人工清理止水带上浮浆、油污等,必要时使用丙酮或酒精等有机溶剂冲洗,使止水带表面干净无污染 。变形缝止水带l00cm宽范围聚脲涂层需加厚至2mm在喷涂到此部位时,比大面积多喷一遍从而达到设计厚度 。

文章插图

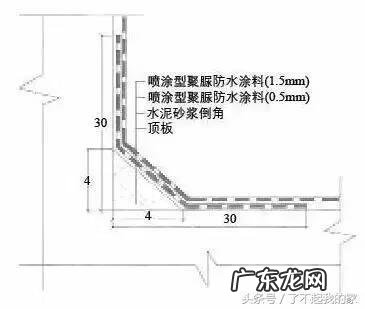

(图:变形缝处外贴式止水带聚脲涂层构造)
2) 阴阳角处聚脲涂层构造
阴角处平、立面各30cm范围内聚脲涂层厚度为2mm,阳角处平、立面各20cm范围内聚脲涂层厚度为2mm 。

文章插图

文章插图
(图:阴阳角处聚脲图层构造)
3) 收头处防水
顶部收头至+5.5板顶边缘(非变形缝处涂层不需加厚),需设置低模量聚氨酯密封胶封边;底部收头需至底板倒角下口 。

文章插图
(图:变形缝收头处聚脲涂层构造)

文章插图
(图:底部收头处聚脲图层构造)
4) 变形缝顶部及底部都需在收头处设置低模量聚氨酯密封胶封边,底部收头只需至底板倒角上口 。变形缝底部收头处聚脲涂层构造见图 。

文章插图
(图:变形缝收头处聚脲涂层构造)
5) 侧墙顶部回填土面以上,+5.5m标高以下部分,聚脲涂层需加厚至2mm,并需设置聚乙烯泡沫保护板,厚度l0mm 。

文章插图
(图:侧墙顶部回填土面处构造图)
6) 搭接施工
喷涂聚脲防水涂层两次施工间隔在6小时以上,需要搭接连成一体的部位,在第一次施工时应预留出15~20cm的操作面同后续防水层进行可靠的搭接 。施工后续防水层前,应对已施工的防水层边缘15cm宽度范围内的涂层表面进行清洁处理,保证原有防水层表面清洁、干燥、无油污及其他污染物 。采用高固含聚氨酯搭接底涂,对原有防水层表面15cm范围内做预处理,在4~24小时之内喷涂后续防水层,后续防水层与原有防水层搭接宽度至少l0cm 。
6. 聚脲涂层修补
当喷涂聚脲完成一个面的施工时,必须及时检查,如发现有针孔时及时采用少量手刮聚脲材料按比例用手工快速调制封堵针孔 。

文章插图
如果在喷涂过程中出现小于250cm2的鼓包,修补涂层时,先剔除鼓包,清除损伤及粘结不牢的涂层,并将缺陷部位边缘100mm范围内的涂层及基层打毛清理干净,涂高固含聚氨酯配套底涂 。底涂固化后,采用少量手刮聚脲材料按比例用手工修补至设计厚度 。
- 公路施工工序 公路施工方案
- 虾皮店铺注册流程是什么?怎么注册?
- ppt怎么制作流程图 如何用ppt制作思维导图
- 买股票用哪个app好 炒股流程步骤
- 手机淘宝购物流程步骤 下载手机淘宝网购物
- 营业执照网上怎么申请 营业执照办理流程
- 拼多多账号注销流程是怎样的?账号注销需要多久?
- 淘宝购物怎么退货 淘宝如何退货操作流程
- 淘宝怎么申请价保?流程是什么?
- 无人机实名登记系统注册 干货无人机实名注册登记流程详解
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
