沉降后浇带预封闭施工工艺对传统的后浇带预封闭方式进行了改进 , 具有施工速度快、节省施工场地、基层无需处理可直接施工防水层、成型效果好等特点 , 并且大大加快了后浇带预封闭的施工进度 。 既不影响主体结构沉降 , 又能解决地下室防渗漏和室外工程的正常插入 , 可以保证地下室装修与主体同步、室外工程与外墙、装修同步 , 确保工程进度的同时保证工程质量 。 实现配套先行 , 地库提前回填 , 同时保证后浇带在主体结构封顶14天后浇筑 。
工艺流程
【传统后浇带施工弊病多?预封闭工艺了解一下】

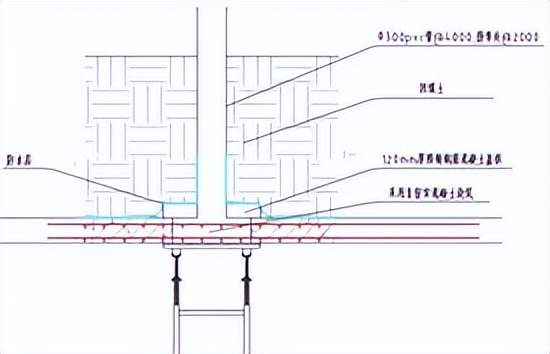

地库顶板后浇带预封闭技术示意图
操作要点
1
预制盖板模具制作
模具采用木方进行制作 , 预制盖板规格1.2m*1.2m*0.15m(长*宽*高) , 模具总宽度尺寸比后浇带宽度宽40cm , 长度为1.2m 。 模具高度15cm 。 模具制作完成后可周转使用 , 在使用过程中需注意对模具的成品保护 。
预制盖板模具
2
预制盖板钢筋绑扎
钢筋工根据模具尺寸进行钢筋下料 , 采用三级钢直径16@200双层双向 , 并进行钢筋的绑扎 。 钢筋绑扎完毕后需预埋吊钩 , 便于后续的吊运 。 预制盖板需间隔3米留置一个ф300的孔(板钢筋不断开) 。
预制盖板钢筋绑扎
3
盖板混凝土浇筑
盖板钢筋绑扎完毕后 , 浇筑混凝土 , 混凝土采用主体结构浇筑时的余料进行浇筑 , 节约材料 , 浇筑完毕后及时进行覆膜养护 , 养护时间不得少于7天 。
成型后效果
4
预制混凝土盖板现场安装
1、安装前准备工作
对后浇带内已经硬化的混凝土施工缝表面进行凿毛处理 , 剔除松散的石子 , 用高压水枪冲以露出坚硬的水泥及石子为宜 。 后浇带内的钢筋应按施工图纸中钢筋的间距进行调整 , 安排专人对钢筋进行恢复 , 对脱绑的钢筋进行满绑 。 后浇带内钢筋有油污、浮锈等现象安排专人进行清理干净 。 后浇带的模板及其支模架体系进行检查 , 支撑系统采用独立支撑体系 , 大横杆间距1.2-1.8m、立杆间距0.9m必须搭设稳固 , 有足够的刚度和强度 。 模板与已浇筑混凝土面搭接不少于100mm , 接缝严密 , 板底平整度≤2mm , 与已浇筑混凝土高低差≤2mm 。 支模架及模板应有足够的强度、刚度及稳定性 。 模板应严密不漏浆 , 且应保证砼施工后新旧砼没有明显接搓 。 将后浇带内的杂物等清理干净 。 安放预制盖板前 , 钢筋及模板应经过监理单位验收 。
- 古代后宫嫔妃的等级排名 后宫皇帝大全排行榜
- 为什么后背会长小疙瘩、痘痘?
- 为什么运动后腿上不出汗??
- 每天跳绳能锻炼下肢腿部肌肉吗 每天跳绳500下,之后应该做哪些运动才能防止出现肌肉腿?
- 新家装修,开放式厨房PK传统厨房,哪个效果更好?
- 岳云鹏后张云雷吃泡面方式火了,德云社的人都不爱正经吃东西吗?
- 产后妈妈减肥的最佳时间,有哪些健康的饮食减肥方法?
- 为什么说孕期体重是产后瘦身之本?
- 骨折术后40天能减肥吗 骨坏死手术四个月后能减肥吗?
- 夏天可以点痣吗?夏天点痣后要注意什么?
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
