|新房装修瓦工施工正确顺序,不懂这让你家装修手忙脚乱,还费钱!

文章图片

文章图片

文章图片

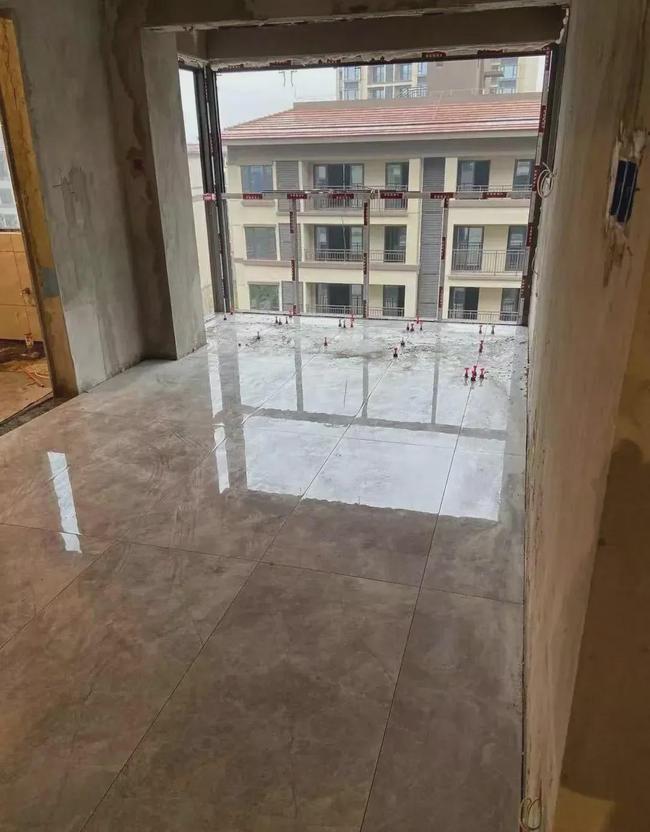

1、瓦工进场先要确定瓷砖排版 , 分为两种情况 , 一种是瓷砖店家设计图纸 , 工人按图施工 , 另外一种是施工方现场测量尺寸 , 并进行瓷砖排版 , 一般墙地面方正都会有误差 , 施工中还是以现场排版为主 , 在这个阶段 , 业主要明确需求是否需要做墙地砖通缝?要不要过门石?做不做墙压地?
选择半包的业主 , 要把地漏、厨卫烟道止逆阀等购买到位 , 以便于工人安装 , 如果需要网购的一定要计算时间提前准备到位 , 以免影响工期 。
2、要对厨卫烟道及下水管进行包管封砌 , 要注意对下水管先进行检查 , 特别是接头处 , 有没有渗漏?发现渗漏及时处理 。
【|新房装修瓦工施工正确顺序,不懂这让你家装修手忙脚乱,还费钱!】3、墙面管线槽水泥砂浆封堵 , 墙体歪斜不方正的户型需要抹灰找平 , 这一步的目的是为了调整房间的方正 , 瓷砖贴完阴阳角要成90度垂直 。
4、卫生间墙地面找平干燥后涂刷一遍混凝土界面剂 , 墙地面涂刷防水 , 这里要注意墙面用刚性防水 , 地面用柔性防水 , 涂刷2~3遍 , 防水干燥后放水做48小时闭水实验 , 这个环节很重要 , 业主可以亲自到现场确认一下 。
5、瓷砖要从厨房墙砖开始贴 , 厨房墙砖贴完 , 如果选择定制整体橱柜 , 可以预约橱柜定制厂家上门复尺测量 , 如果是选择我们内江江水平的特色工艺——专家橱柜 , 工人就可以现场制作了 , 到这个阶段定制家具就可以下料加工了 , 这里要注意的是厨房的烟道止逆阀 , 让瓦工师傅提前开孔安装 。
6、确定卫生间闭水试验不渗漏后 , 需要做墙地砖对缝工艺的 , 要先贴地砖再贴墙砖 , 那个缝隙一定要控制好 。 地砖铺贴时需要提前预埋挡水条 , 以便于玻璃浴房的安装 。 卫生间坡度要掌握好 。

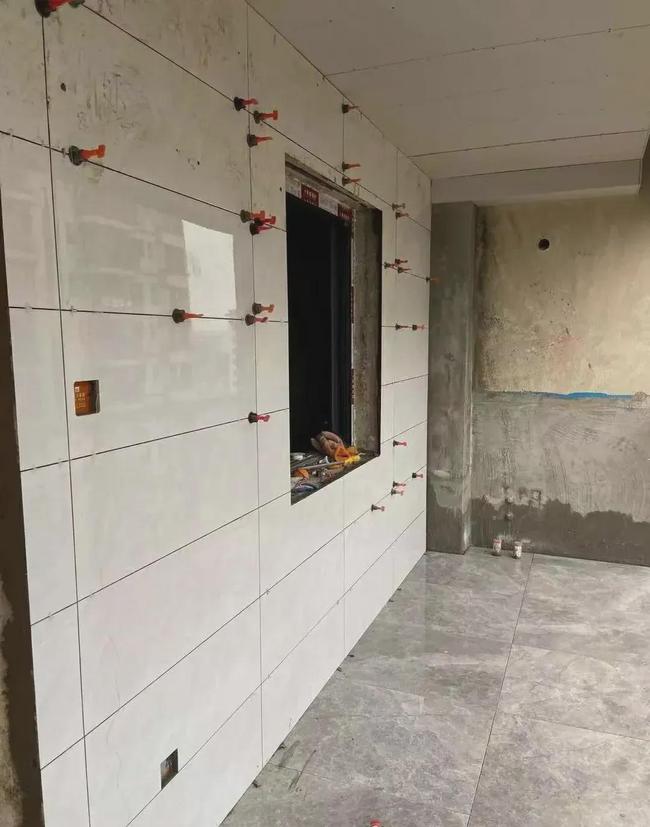

7、墙砖铺贴有两种工艺 , 一种是传统的水泥砂浆贴法 , 另外一种是瓷砖粘贴剂薄贴工艺 , 水泥砂浆工艺一般都是标准收费 , 薄贴工艺工费会有增加 , 根据多少根据地区略有差异 。

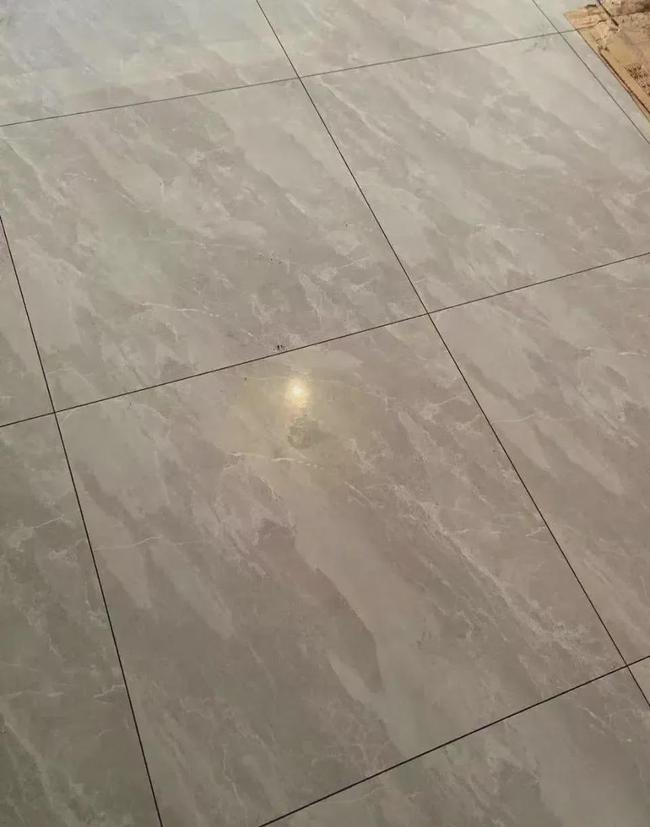

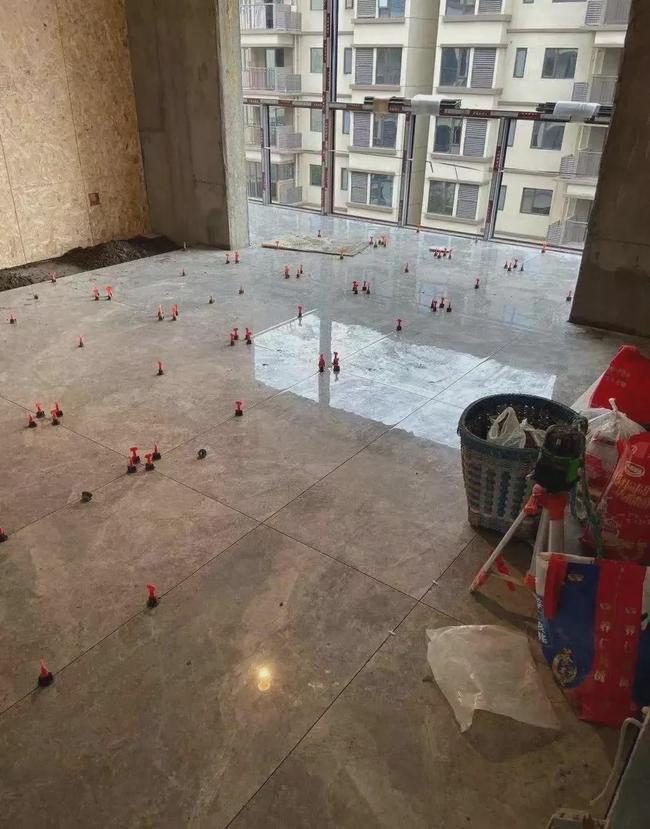

8、厨卫瓷砖完成之后 , 铺贴大地砖 , 也有两种工艺 , 一种是水泥胶浆法 , 一种是背涂灰膏铺贴 , 建议使用灰膏铺贴的方式 , 瓷砖不易空鼓 。
9、瓷砖铺贴完成后 , 完成地面高度在4~5公分 , 如果卧室铺木地板 , 需要根据地板厚度进行地面找平 , 地板厚度1.2公分 , 需要预留1.5的高度 , 地板1.5公分 , 预留1.8的高度 , 地板厚度1.8的 , 需要预留2.0的高度 。
10、夏季高温天气需要对瓷砖进行洒水养护 , 冬季低温天气不需要洒水养护 , 因时因地制宜 , 不要人云亦云 。
泥工结束后 , 到底活干的怎样 , 就要做验收了 , 一般从这6个方面去确认 。
1.表面平整度 。
2.卫生间的坡度至少要有千分之二 。
3.瓷砖表面无污染无崩口 。
4.墙地面砖无空鼓现象 。
5.阴阳角方正顺直 。
6.工程量确认 。
本文由齐家栗子编辑 , 如涉及侵权 , 请直接联系小编删除 。 谢谢!
