一、案例工程概况

案例工程共采用三种基础 , 即桩基础、混合基础(桩基础结合开挖基础)和天然浅基础 。 所有桩基础及混合基础都拟采用预应力管桩直径为φ400、φ500预制管桩 , 预制管桩型号分别为PHC-400A95、PHC-500A100型预应力管桩 。 ±0.000m标高相当于绝对标高105m-107m之间 , 试桩桩顶标高详见各栋号图纸 , 桩长详见各栋号图纸及地质报告 , 桩端进入持力层大于等于桩长及贯入度控制 。 相邻桩的桩底标高差不应超过相邻桩长的1/10及相邻中心距 , 预估单桩竖向承载力特征值分别不大于570KN、820KN , 同一承台下的管桩接头应相互错开 。 单桩承载力最终根据现场静载试验确定 , 工程试验桩承载力满足设计要求后方可施工工程桩 。

二、试桩目的

试桩完成后 , 通过桩的静载试验 , 确定桩基工程各项设计、施工等参数 , 选择桩基持力层、判定沉桩的可能性 , 选择静压值 , 并确定打桩施工时停压标准等 。

三、试桩试验选定、试桩顺序及进度

案例工程共有18#需要打桩 , 根据建设方提供的相关图纸及国家相关规范 , 案例工程的试桩数量为54根 。 试桩时应采取措施保证桩身侧向稳定性要求 。 试桩位置按建设方提供的坐标点试桩 , 标高详见各栋号图纸 。

根据实际情况 , 土方部分未到位及部分图纸不全等 , 应建设方要求 , 先试18#、15#、14#、13#、12# , 然后由南向北试桩 , 暂安排两台设备在建设方规定的时间内完成试桩(适当可增加设备) 。

案例工程原地面以下地质情况如下:

(1)素填土:层厚0.60-14.5米 , 黄褐色、灰褐色、松散、稍湿 。 以粘性土为主 , 含少量块石、植物根系等 , 为新近人工填土 。 系机械推填而成 。

(2)残积粉质黏土:层厚1.2-27米 , 黄褐色、灰黑色、可塑 , 干强度中等 , 中等韧性 , 摇振反应无 , 稍有光泽 , 该层为泥灰岩风化残积层 。 地基承载力特征值fak=200Kp;

(3)强风化泥灰岩:层厚0.6-19.9米 , 灰褐色、灰黑色、强风化状态 。 岩体破碎 , 岩质较软 。 风化裂痕发育 , 岩芯呈块状 。 泥质结构 , 层状构造 。 岩体基本质量登记为V级 。 干钻不易钻进 。 地基承载力特征值fak=400Kpa;

(4)中风化泥灰岩:层厚5-10米 , 青灰色、灰黑色 , 中风化状态 。 岩体较完整岩质较硬 , 岩心呈柱状、短柱状 。 钙泥质结构 , 层状构造 , 基本质量等级为Ⅲ级 。 地基承载力特征值fak=2000KN 。

四、施工工艺及方法

4.1、施工工艺选择

通过对该工程设计图纸和所提供的地质资料的分析、工程设计图纸的认真领会 , 以及对现有设备性能的综合考评 , 案例工程采用静压施工工艺 , 施工工艺如下:

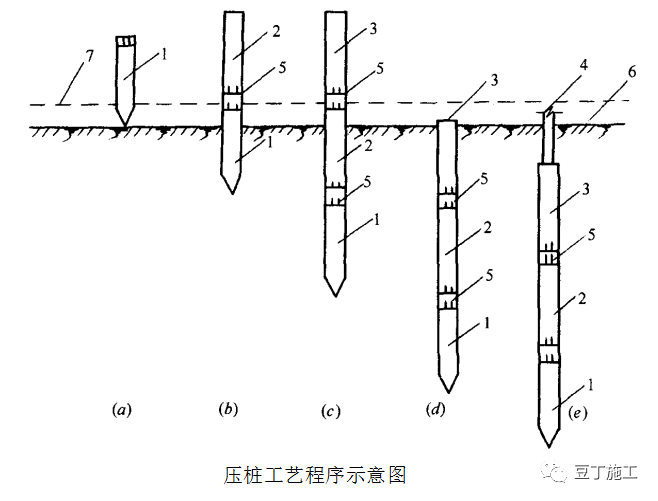

测量放线→桩机就位 →复核桩位→挂吊桩钢丝绳→ 起吊桩→ 桩尖入土稳桩双向校正→ 初步加压→ 检查该桩身垂直度→ 正式压桩→ 观测校正桩身垂直度→压至桩顶至地面1米时 , 再吊入桩就位→焊接接桩→继续压桩 →作压力值记录→ 成桩→ 移机下一根桩
